Projet Mine Troilus

Rapport Technique

Rapport technique 2026

En septembre 2026, Troilus a publié un rapport technique présentant une exploitation minière or-cuivre à grande échelle et à longue durée de vie au Québec, au Canada. Le rapport technique mis à jour intègre les plus récentes estimations des ressources minérales et des réserves minérales, le plan minier ainsi que les travaux d’ingénierie et la conception du Projet, alors que Troilus poursuit l’avancement du Projet vers une décision de construction.

Consultez le communiqué de presse ICI.

Faits saillants du rapport technique

Paramètres économiques robustes et importante génération de flux de trésorerie

  • VAN avant impôt à 5 % de 5,3 G$ US et TRI de 27 %, selon le scénario de base reposant sur des prix à long terme de 3 600 $ US l’once d’or, de 5,00 $ US la livre de cuivre et de 50,00 $ US l’once d’argent
  • Environ 11,1 G$ US de flux de trésorerie cumulés avant impôt sur la durée de vie de la mine
  • Environ 4,2 G$ US en impôts et taxes versés sur la durée de vie de la mine, y compris les droits miniers du Québec, l’impôt sur le revenu du Québec et l’impôt fédéral sur le revenu
  • VAN après impôt à 5 % de 3,2 G$ US, TRI de 22 % et période de récupération de 3,6 ans, selon le scénario de base reposant sur des prix à long terme de 3 600 $ US l’once d’or, de 5,00 $ US la livre de cuivre et de 50,00 $ US l’once d’argent
  • Environ 6,9 G$ US de flux de trésorerie cumulés après impôt sur la durée de vie de la mine
  • Forte sensibilité aux prix des métaux: à un prix de l’or de 4 500 $ US l’once, la VAN après impôt à 5 % augmente à environ 4,7 G$ US, le TRI à 28 % et la période de récupération est réduite à environ 3,0 ans

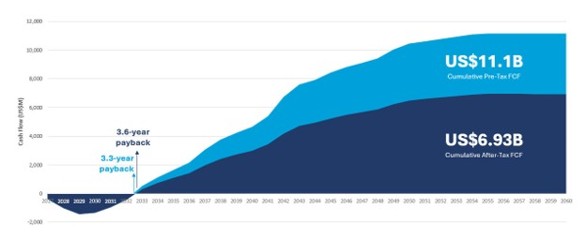

Flux de trésorerie cumulés du projet Troilus

Rapport Technique - Image #1

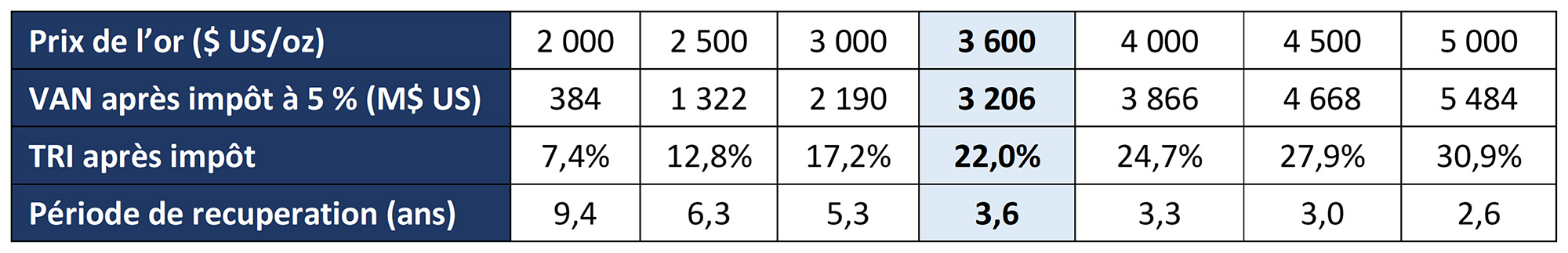

Sensibilités économiques du projet Troilus

Rapport Technique - Image #2

Exploitation or-cuivre à grande échelle et à longue durée de vie

  • Durée de vie de la mine d’environ 26 ans fondée sur une exploitation minière à ciel ouvert conventionnelle et une capacité nominale de traitement de 50 000 tpj
  • Production payable sur la durée de vie de la mine de 5,63 millions d’onces d’or, 472 millions de livres de cuivre et 10,88 millions d’onces d’argent
  • Production annuelle moyenne de 304 000 onces d’équ.-or payables de 2031 à 2040, avec une production annuelle payable de pointe d’environ 557 000 onces d’équ.-or en 2042
  • Production annuelle moyenne payable au cours de la période d’exploitation minière active de 21 ans d’environ 251 000 onces d’or, 20,1 millions de livres de cuivre et 466 000 onces d’argent
  • Amélioration du ratio de découverture sur la durée de vie de la mine à 2,4:1, comparativement à 3,1:1 dans l’étude de faisabilité de 2024

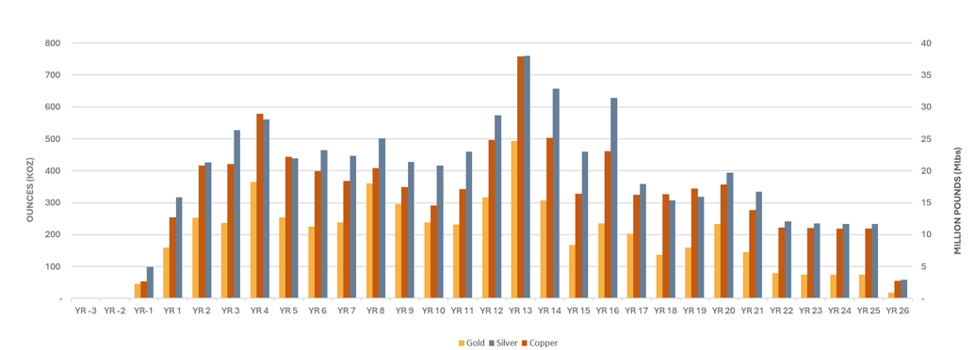

Profil de production du projet Troilus pour l’or, le cuivre et l’argent

Rapport Technique - Image #3

Profil de coûts concurrentiel et structure de capital mise à jour

  • Coût en capital initial d’environ 1,428 G$ US, reflétant une conception du Projet nettement plus avancée et entièrement définie, appuyée par environ 95 000 heures d’ingénierie, une validation par le marché d’environ 90 % des prix et une précision d’estimation de catégorie 3 de l’AACE (+15 %/-10 %) pour l’ensemble de la portée du Projet.
  • Coûts d’exploitation sur la durée de vie de la mine d’environ 19,21 $ US par tonne de minerai traité
  • CMG sur la durée de vie de la mine d’environ 1 340 $ US par once d’or payable, nets des crédits liés au cuivre et à l’argent

Base de réserves élargie avec potentiel de croissance supplémentaire

  • Le plan minier est fondé sur une estimation des réserves minérales de 478 millions de tonnes titrant 0,44 g/t d’or, 0,05 % de cuivre et 0,92 g/t d’argent, renfermant 6,7 millions d’onces d’or, 568 millions de livres de cuivre et 14,2 millions d’onces d’argent
  • Le tonnage des réserves a augmenté d’environ 26 % par rapport à l’étude de faisabilité de 2024
  • Estimation des réserves minérales en vigueur au 31 décembre 2025, excluant les résultats de forage annoncés en 2026 et préservant le potentiel futur de croissance des ressources et d’optimisation du plan minier
  • De nombreuses cibles à proximité de la mine et à l’échelle régionale offrent des possibilités supplémentaires de croissance des ressources et de nouvelles découvertes au-delà du plan minier actuel
  • Travaux de forage intercalaire et d’optimisation de la fosse en cours visant la conversion de ressources présumées ainsi que l’échantillonnage d’intervalles historiquement non échantillonnés

Principales optimisations et avancées du Projet

Le rapport technique intègre les résultats de l’ingénierie de base, d’essais métallurgiques élargis, des prix actuels des fournisseurs et d’une planification de l’exécution plus avancée, ce qui se traduit par une conception du Projet nettement plus avancée que celle présentée dans l’étude de faisabilité de 2024. Les principales améliorations comprennent:

Capacité et flexibilité accrues en amont du circuit de traitement:

  • Le schéma de traitement mis à jour intègre deux unités parallèles de HPGR d’une capacité de 35 000 tpj chacune au sein de l’usine de traitement ayant une capacité nominale de 50 000 tpj.
  • Cette configuration procurera une capacité accrue en amont du circuit de traitement, une disponibilité additionnelle grâce à la présence de deux lignes de traitement ainsi qu’une plus grande flexibilité opérationnelle afin de soutenir le débit de traitement en fonction des caractéristiques variables du minerai durant la période de montée en puissance et jusqu’à l’atteinte de la production commerciale.

Conception du circuit de broyage et du procédé fondée sur un niveau de confiance accru:

  • Des essais métallurgiques additionnels ont permis d’identifier une dureté plus élevée du minerai de la zone SW, qui sera exploitée au cours des premières années d’exploitation, et ce minerai plus dur a été utilisé comme référence pour le dimensionnement des équipements de traitement ainsi que pour la mise à jour des critères de conception du circuit de broyage.
  • La configuration qui en résulte a été conçue pour soutenir un débit fiable et réduire les risques liés à la montée en puissance et à l’exploitation.

Production de dorés d’or dès le démarrage initial:

  • L’installation de production de dorés a été intégrée à la phase initiale de construction plutôt que reportée à une étape ultérieure, comme cela était prévu auparavant.
  • Cette approche permettra de couler l’or récupéré par gravité sous forme de dorés dès le début des opérations, favorisant une génération de trésorerie plus rapide et un fonds de roulement accru pendant la période de montée en puissance.

Optimisation des infrastructures et de la planification de l’exécution:

  • L’ingénierie de base a considérablement fait progresser la conception des infrastructures électriques, de gestion de l’eau, des résidus miniers et des travaux civils à l’échelle du site, tout en intégrant l’ingénierie et l’approvisionnement à la séquence de construction, à la planification des équipements à long délai d’approvisionnement et à la préparation de la mise en service.
  • Cela fournit une base plus avancée pour l’exécution du Projet à mesure que Troilus progresse dans l’ingénierie détaillée.

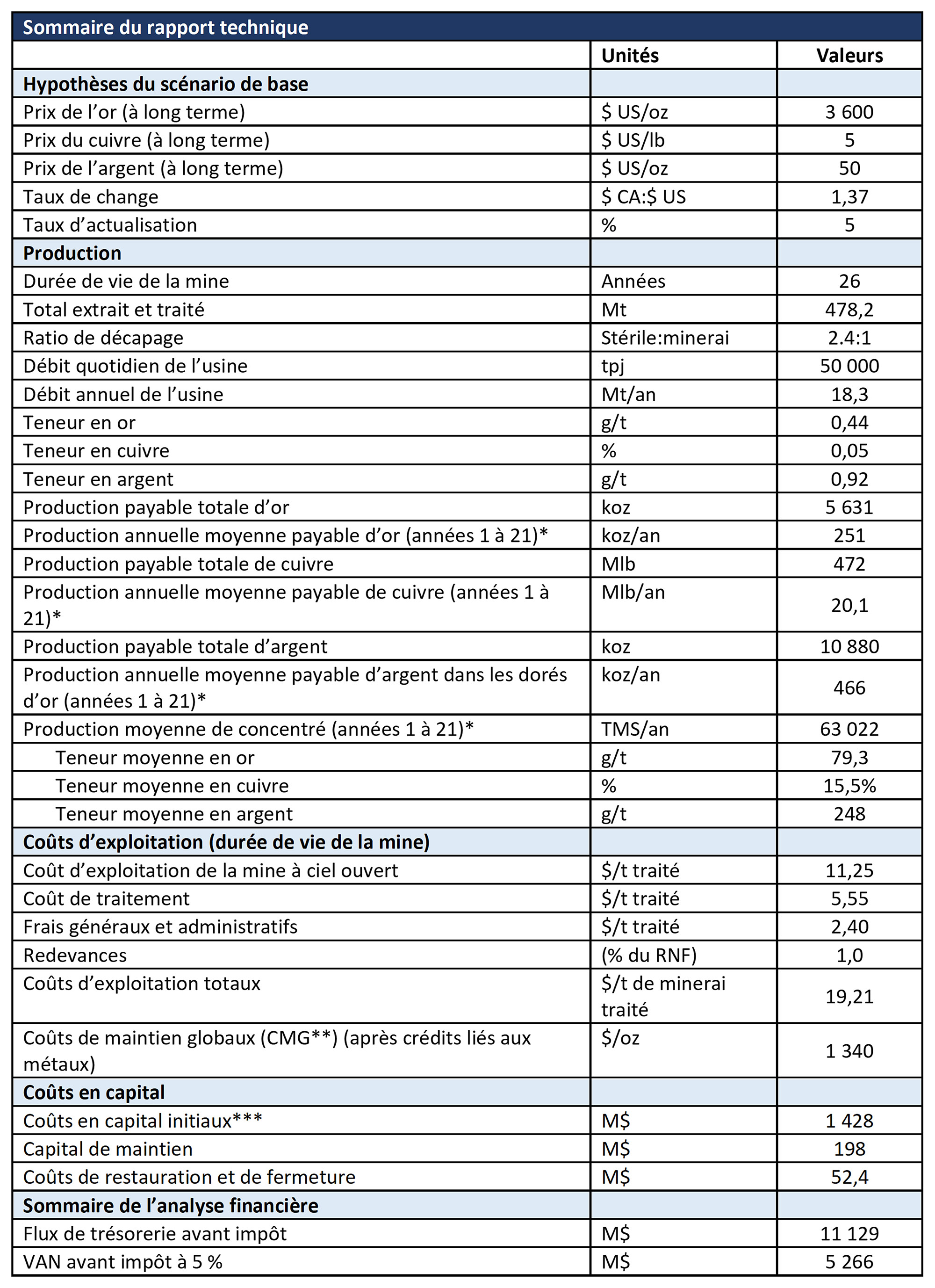

Sommaire du rapport technique du projet or-cuivre Troilus

Rapport Technique - Image #2

* Les années 22 à 26 correspondent à la production provenant des stocks, avec une production annuelle moyenne de 65 k oz d’or, de 9,4 Mlb de cuivre et de 200 k oz d’argent.

** Les coûts de maintien globaux (« CMG ») par once constituent un ratio non conforme aux PCGR. Cette mesure n’a pas de définition normalisée en vertu des Normes IFRS de comptabilité (IFRS) et pourrait ne pas être comparable à des mesures similaires utilisées par d’autres émetteurs. Veuillez consulter la rubrique « Mesures financières non conformes aux PCGR » du présent communiqué de presse pour obtenir de plus amples renseignements, y compris une description détaillée de ces mesures.

*** L’estimation du coût en capital initial de 1,428 G$ US comprend les coûts d’exploitation et les revenus capitalisés, et exclut les coûts irrécupérables qui devraient être engagés jusqu’au premier trimestre de 2027.
